Ошибки в техническом задании на 3D-сканирование

Разбираем ошибки в ТЗ на 3D-сканирование: не указали цель, зоны, форматы, доступ, старые планы, точность и ждут BIM или чертежи автоматически.
Клиент и инженер уточняют техническое задание на 3D-сканирование перед выездом

Главная ошибка в техническом задании на 3D-сканирование - описать метод, но не описать задачу. Подрядчику важно понять, что нужно получить после выезда: облако точек, панорамы, DWG/PDF, модель, контроль отклонений или материалы для проектировщика.

Слабое ТЗ редко выглядит совсем пустым. Обычно в нем есть объект, площадь и фраза про лазерное сканирование. Проблема в другом: не указаны зоны, форматы, доступ, ограничения, точность и будущий пользователь материалов.

Такая неопределенность приводит к разным ожиданиям. Заказчик считает, что после съемки автоматически появятся чертежи или BIM, а исполнитель готовит только согласованное облако точек. Исправить это лучше до выезда, а не после передачи архива.

Коротко: какие ошибки проверить в ТЗ

Проверьте семь вещей: цель работ, границы съемки, состав материалов, форматы, доступ, исходные планы и требования к точности. Если хотя бы один пункт описан слишком общо, расчет и итоговый результат могут разойтись с ожиданиями.

Ошибки в ТЗ и как их исправить

ОшибкаЧто может пойти не такКак написать лучше
Нет целиНепонятно, нужен скан, чертежи, модель или контроль.Указать, для чего нужны данные и кто будет ими пользоваться.
Нет границСнимут лишнее или пропустят важную зону.Разделить зоны на обязательные, дополнительные и исключенные.
Нет форматовПроектировщик не откроет файлы или попросит переделать экспорт.Согласовать E57, RCP/RCS, DWG/DXF, PDF или другой формат заранее.
Не описан доступВыезд сорвется или часть зон попадет в ограничения.Назвать пропуска, режим работы, сопровождение и закрытые помещения.
Старый план принят за фактВ результат будут ждать то, чего уже нет на объекте.Приложить план как ориентир и написать, что геометрию проверяют по факту.
BIM ожидают автоматическиСканирование перепутают с отдельной задачей моделирования.Отдельно описать BIM, Revit/IFC, зоны, детализацию и состав модели.

Нет цели

Что может пойти не так
Непонятно, нужен скан, чертежи, модель или контроль.
Как написать лучше
Указать, для чего нужны данные и кто будет ими пользоваться.

Нет границ

Что может пойти не так
Снимут лишнее или пропустят важную зону.
Как написать лучше
Разделить зоны на обязательные, дополнительные и исключенные.

Нет форматов

Что может пойти не так
Проектировщик не откроет файлы или попросит переделать экспорт.
Как написать лучше
Согласовать E57, RCP/RCS, DWG/DXF, PDF или другой формат заранее.

Не описан доступ

Что может пойти не так
Выезд сорвется или часть зон попадет в ограничения.
Как написать лучше
Назвать пропуска, режим работы, сопровождение и закрытые помещения.

Старый план принят за факт

Что может пойти не так
В результат будут ждать то, чего уже нет на объекте.
Как написать лучше
Приложить план как ориентир и написать, что геометрию проверяют по факту.

BIM ожидают автоматически

Что может пойти не так
Сканирование перепутают с отдельной задачей моделирования.
Как написать лучше
Отдельно описать BIM, Revit/IFC, зоны, детализацию и состав модели.

Ошибка 1: не указали цель работ

Фраза «нужно выполнить лазерное 3D-сканирование» описывает метод, но не результат. Для одного объекта может быть достаточно облака точек и панорам, для другого нужны обмерные чертежи, для третьего - модель, отчет или сравнение с проектом.

Лучше писать через будущую задачу: ремонт помещения, реконструкция здания, фасадные работы, монтаж оборудования, передача проектировщику, проверка габаритов или контроль отклонений. Если нужен общий шаблон, сначала полезно свериться со статьей про техническое задание на лазерное 3D-сканирование.

Ошибка 2: не описали границы съемки

Границы важнее общей площади. «Снять здание» может означать только помещения, помещения и фасады, кровлю, технический этаж, прилегающую территорию, инженерные зоны или отдельный участок будущего монтажа.

Если зона не названа, ее легко пропустить. Если зона названа слишком широко, расчет становится дороже и менее точным. Для предварительной оценки полезно сразу прислать схему, фото и список обязательных участков.

Согласование зон съемки в техническом задании на 3D-сканирование
Ошибки в границах лучше выявлять на объекте или по понятной схеме: обязательные зоны, исключения и спорные места должны быть названы до выезда.

Как описать границы под разные объекты

ОбъектЧто указатьЧто часто забывают
Частный домЭтажи, фасады, террасы, участок, лестницы.Чердак, подвал, хозяйственные зоны и двор.
Офис или помещениеКомнаты, коридоры, потолки, витражи, инженерные зоны.Серверную, щитовую, антресоль, закрытые кабинеты.
СкладПроходы, доки, ворота, колонны, стеллажные зоны.Режим движения техники и зоны разгрузки.
ФасадСтороны здания, цоколь, проемы, козырьки, примыкания.Дворовые фасады, закрытые участки и деревья.
Цех или техзонаОборудование, трубы, проходы, площадки обслуживания.Безопасность, остановки и закрытые площадки.

Частный дом

Что указать
Этажи, фасады, террасы, участок, лестницы.
Что часто забывают
Чердак, подвал, хозяйственные зоны и двор.

Офис или помещение

Что указать
Комнаты, коридоры, потолки, витражи, инженерные зоны.
Что часто забывают
Серверную, щитовую, антресоль, закрытые кабинеты.

Склад

Что указать
Проходы, доки, ворота, колонны, стеллажные зоны.
Что часто забывают
Режим движения техники и зоны разгрузки.

Фасад

Что указать
Стороны здания, цоколь, проемы, козырьки, примыкания.
Что часто забывают
Дворовые фасады, закрытые участки и деревья.

Цех или техзона

Что указать
Оборудование, трубы, проходы, площадки обслуживания.
Что часто забывают
Безопасность, остановки и закрытые площадки.

Ошибка 3: не согласовали состав материалов

После 3D-сканирования можно получить разные материалы, и их нельзя подменять друг другом. Облако точек - это измеримая геометрия, DWG/PDF - подготовленные чертежи, панорамы - визуальный контекст, а модель или отчет требуют отдельной обработки.

Если проектировщику нужны планы, фасады, разрезы или отметки, укажите обмерные чертежи DWG/PDF. Если нужно только исходное облако для дальнейшей работы, отдельно согласуйте обработку и регистрацию облаков точек.

Форматы тоже нужно назвать до старта. E57 удобен для обмена, RCP/RCS часто нужен в Autodesk-среде, LAS/LAZ чаще встречается в территориальных задачах. Подробно выбор разобран в статье про форматы облака точек.

Согласование форматов и состава материалов после 3D-сканирования
Состав материалов и форматы нужно согласовать до обработки: один и тот же объект можно передать как облако, чертежи, панорамы, модель или архив.

Ошибка 4: забыли про доступ и режим объекта

На бумаге объект может выглядеть открытым, а на выезде выясняется, что часть помещений закрыта, нужен сопровождающий, есть арендаторы, охрана, пропуска, посетители, движение техники, ночные окна или требования безопасности.

Сканер фиксирует видимую геометрию. Если дверь закрыта, оборудование перекрывает стену, проход занят складированием или зона недоступна по правилам площадки, это нужно либо решить до выезда, либо честно включить в ограничения результата. Поэтому подготовку объекта к лазерному 3D-сканированию лучше обсуждать заранее.

Обсуждение доступа и режима объекта перед лазерным 3D-сканированием
Доступ, пропуска, режим работы и сопровождающий влияют на результат не меньше, чем площадь объекта.

Что уточнить по доступу

ВопросПочему важноКак зафиксировать
Когда можно работатьНе каждый объект доступен днем или в часы посетителей.Окна выезда, ночные работы, ограничения шума.
Кто сопровождаетБез ответственного можно не попасть в помещения.Имя, телефон, роль и право открывать зоны.
Что закрытоЗакрытые зоны не попадут в данные.Список помещений, дверей, шкафов, техзон и исключений.
Какие правила безопасностиНа объекте могут быть каски, допуски, маршруты и запреты.Требования площадки и зоны, куда нельзя заходить.

Когда можно работать

Почему важно
Не каждый объект доступен днем или в часы посетителей.
Как зафиксировать
Окна выезда, ночные работы, ограничения шума.

Кто сопровождает

Почему важно
Без ответственного можно не попасть в помещения.
Как зафиксировать
Имя, телефон, роль и право открывать зоны.

Что закрыто

Почему важно
Закрытые зоны не попадут в данные.
Как зафиксировать
Список помещений, дверей, шкафов, техзон и исключений.

Какие правила безопасности

Почему важно
На объекте могут быть каски, допуски, маршруты и запреты.
Как зафиксировать
Требования площадки и зоны, куда нельзя заходить.

Ошибка 5: доверились старым планам

Старые планы полезны, но они часто не совпадают с фактом: перегородки перенесли, инженерия изменилась, проем закрыли, высоты уточнились, часть помещений переименовали, а фасад или участок менялся после предыдущей документации.

В ТЗ лучше писать так: старые планы приложены как ориентир, фактическая геометрия проверяется по данным съемки. Если объект готовится к реконструкции, особенно важно не строить решения только по старым схемам.

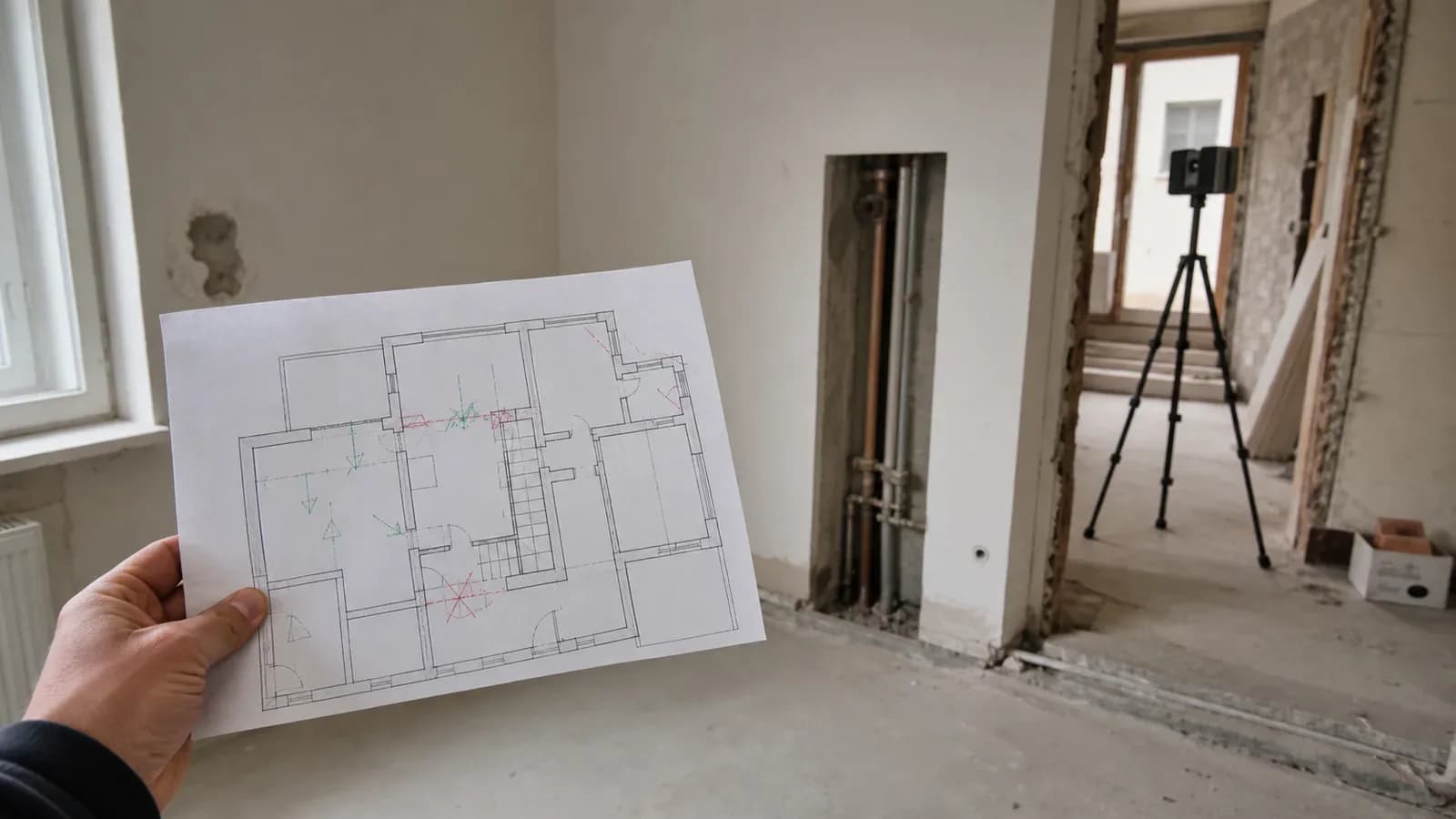

Проверка старого плана перед 3D-сканированием фактического объекта
Старые планы помогают понять границы, но не заменяют проверку фактической геометрии на объекте.

Ошибка 6: ждут BIM, модель или чертежи автоматически

Сканирование дает исходные измеримые данные. Чертежи, 3D/CAD-модель, BIM-модель, IFC, LOD, атрибутика, отчет или карта отклонений появляются только если они отдельно включены в задачу.

Если нужна объемная модель, укажите 3D/CAD-моделирование по облаку точек: какие элементы моделировать, какую детализацию выбрать и в каком формате передавать результат. Если нужен BIM, отдельно согласуйте Scan-to-BIM, Revit/IFC, LOD/LOI и границы модели.

Обсуждение модели и BIM как отдельного результата после 3D-сканирования
Модель, BIM и чертежи нужно обсуждать как отдельный результат, а не как автоматическое следствие съемки.

Ошибка 7: написали только «максимально точно»

Точность должна быть связана с задачей. Для ремонта помещения важны одни зоны, для фасадной подсистемы - другие, для монтажа оборудования - третьи, а для контроля отклонений нужна база сравнения: проект, оси, плоскость, отметки или допуски.

Вместо общей фразы лучше указать критичные зоны и объяснить, где ошибка недопустима. Так подрядчик сможет подобрать методику, плотность, контрольные точки, состав материалов и срок обработки. Подробнее это раскрывает статья о том, от чего зависит точность лазерного сканирования.

Как исправить слабое ТЗ без большого документа

Не обязательно писать многостраничный документ. Достаточно превратить расплывчатые фразы в проверяемые вводные: что за объект, зачем нужны данные, какие зоны входят в работу, что должно быть подготовлено и где есть ограничения.

Было и стало

Слабая формулировкаРабочая формулировкаЧто она уточняет
Сделать 3D-сканирование объектаСнять офис перед ремонтом, подготовить облако точек, панорамы и DWG/PDF-планы.Цель, объект и результат.
Снять фасадСнять главный и дворовый фасады, цоколь, входные группы и зоны крепления облицовки.Границы и важные элементы.
Нужна модельПодготовить 3D/CAD-модель только монтажной зоны с трубами, колоннами и высотами.Границы моделирования.
Нужно срочноВыезд возможен вечером, материалы нужны в два этапа: сначала облако и панорамы, затем чертежи.Сроки и приоритеты.

Сделать 3D-сканирование объекта

Рабочая формулировка
Снять офис перед ремонтом, подготовить облако точек, панорамы и DWG/PDF-планы.
Что она уточняет
Цель, объект и результат.

Снять фасад

Рабочая формулировка
Снять главный и дворовый фасады, цоколь, входные группы и зоны крепления облицовки.
Что она уточняет
Границы и важные элементы.

Нужна модель

Рабочая формулировка
Подготовить 3D/CAD-модель только монтажной зоны с трубами, колоннами и высотами.
Что она уточняет
Границы моделирования.

Нужно срочно

Рабочая формулировка
Выезд возможен вечером, материалы нужны в два этапа: сначала облако и панорамы, затем чертежи.
Что она уточняет
Сроки и приоритеты.

Пример из практики

Собственник готовит помещение в регионе под ремонт и пишет: «нужно 3D-сканирование, площадь около 600 м2». Для расчета этого мало: непонятно, нужны ли потолочные зоны, витражи, инженерия, входная группа, старые перегородки и какой результат получит дизайнер.

После уточнения задача становится рабочей: снять помещения, входную группу и потолочные инженерные зоны; исключить закрытую кладовую; подготовить облако точек, 360-панорамы, DWG/PDF-планы и короткое пояснение по ограничениям доступа.

Такой вариант легче сравнить по цене, срокам и результату. А после передачи материалов проектировщику не приходится искать, какой файл открыть первым и почему в архиве нет ожидаемой зоны.

Что прислать для проверки ТЗ

Для быстрой проверки отправьте текущий текст ТЗ или письмо с задачей, фото объекта, старые планы, список обязательных зон, желаемые материалы, требования проектировщика, сроки, адрес или регион и ограничения доступа.

Если ТЗ еще нет, начните с заявки на расчет: объект, площадь, фото, зоны, сроки, нужные форматы и будущий пользователь материалов. Этого обычно достаточно, чтобы отделить простую съемку от задачи с чертежами, моделью или контролем.

Вопросы и ответы

Можно ли заказать 3D-сканирование, если ТЗ пока нет?

Да. Можно начать с короткого описания объекта, фото, старых планов, адреса или региона, желаемого результата и ограничений доступа. После уточнений это превращается в рабочее ТЗ.

Какая ошибка в ТЗ самая опасная?

Самая опасная ошибка - не написать, зачем нужны данные. Тогда подрядчик может подготовить облако точек, а заказчик будет ждать чертежи, модель, отчет или материалы для контроля отклонений.

Нужно ли перечислять все форматы заранее?

Да, если у вашей команды есть требования к ПО. E57, RCP/RCS, LAS/LAZ, DWG/DXF, PDF, RVT и IFC решают разные задачи. Форматы лучше согласовать до выезда и обработки.

Если в ТЗ есть слово BIM, этого достаточно?

Нет. Нужно отдельно описать зоны моделирования, формат, детализацию, элементы, атрибутику и то, что не входит в модель. Само 3D-сканирование не создает BIM автоматически.

Что делать, если старые планы неточные?

Все равно приложите их как ориентир и прямо напишите, что размеры нужно проверить по факту. Старый план помогает понять границы, но не должен заменять фактическую съемку.

Как указать точность без сложных терминов?

Пишите не только число, а задачу: для чего нужна точность, какие зоны критичны, с чем будут сравнивать данные и какие материалы нужны дальше. Подрядчик поможет перевести это в технические требования.

Нужно ли описывать закрытые зоны?

Да. Закрытые помещения, пропуска, режим работы, посетители, арендаторы, техника, складирование и требования безопасности влияют на выезд, сроки и ограничения результата.

Итог

Ошибки в техническом задании на 3D-сканирование почти всегда связаны не с формой документа, а с неопределенностью: зачем нужны данные, какие зоны входят в работу, кто будет пользоваться материалами и что должно быть на выходе.

Хорошее ТЗ может быть коротким, но оно должно отделять съемку от обработки, облако точек от чертежей, 3D/CAD-модель от BIM, а видимые ограничения объекта от обещаний подрядчика.

Проверить ТЗ до выезда на объект

Пришлите текущий текст ТЗ, фото, старые планы, требования проектировщика и список зон. Подскажем, где не хватает цели, форматов, доступа, точности или состава материалов.

Найдем слабые места

Проверим цель работ, границы съемки, старые планы, ограничения и будущего пользователя данных.

Согласуем результат

Отделим облако точек, панорамы, DWG/PDF, 3D/CAD-модель, BIM и отчет по задаче.

Снизим риск переделок

Поможем уточнить доступ, сроки и форматы до выезда, а не после обработки материалов.
